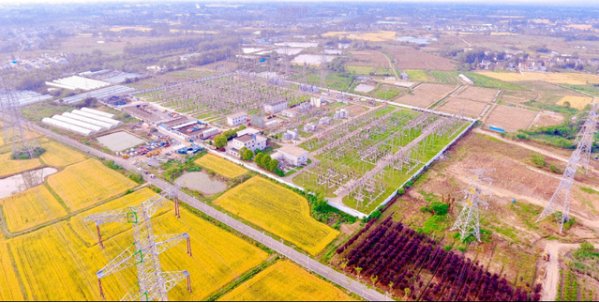

中國江蘇網訊(徐小涵)6月25日,南京500千伏三汊灣變電站新建1號主變順利啟動,歷時216天的江蘇電網今年首個500千伏復工工程圓滿收官。

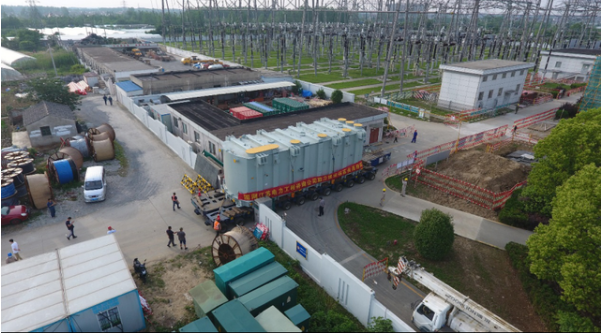

為滿足南京江北電網負荷發展需要,緩解江北地區用電高峰壓力,提高片區供電能力和供電可靠性,國網江蘇檢修公司三汊灣變增容工程計劃將站內兩臺容量75萬千瓦主變更換為100萬千瓦主變。其中,新建1號主變凈重470噸,運行重量達670噸,是目前全國最重500千伏三相共體式變壓器。據了解,該主變運輸采用了“水路+公路”聯運方案,運輸過程中,首次在500千伏電壓等級的工程中應用無人駕駛技術。工作人員遙控裝載主變的自行式平板運輸車,通過狹窄道路,將主變運進工程場地。

本次增容工程于2月15日復工,是江蘇電網首個500千伏復工工程,也是江蘇首批主網輸變電工程復工示范工程、2020年江蘇電網迎峰度夏重點工程、江蘇省重大工程建設項目。來自省內外十余家單位超過百名工作人員參與,覆蓋面廣、作業點多、跨度時間長、參與人數眾多。面對疫情防控、安全生產、工期縮短等多重壓力,國網江蘇檢修公司組建專項工作組進行全過程跟蹤管理,細化工前部署,合理編制復工方案、驗收方案和啟動方案,制定工作進度表和防疫工作清單;嚴格落實工作流程標準,嚴把兩票審核、倒閘操作、設備臺賬和設備投運關,嚴肅開展專項督查、日常監督和安全宣教,做到“零差錯、零違章”,高質量保障主變順利投運。

據悉,該工程所在的南京江北新區自2015年獲批成為中國第13個、江蘇省首個國家級新區后,經濟發展迅猛,現代服務業近三年年均增幅超過20%。與之相對應的是,片區內500千伏變電容量存在30.2萬千瓦的供電缺口。三汊灣增容工程投運后,將有效彌補電量缺口,為江北新區發展提供可靠的電力保障。
